觀察窗玻璃是減速機密封與安全運行的關鍵部件,耐壓等級須滿足工作腔體壓力與溫度波動要求。減速機更換時應選用同等或更高耐壓、耐熱等級的玻璃件,確保密封墊片完好,裝配均勻受力,防止漏油與破裂。安裝后需做壓力測試與可視性檢查,確認無應力集中與霧化現象。本文將從耐壓等級參數解析、更換操作要點、常見問題規避三方面,為企業提供專業技術指導。

一、耐壓等級的核心參數與選型依據
觀察窗玻璃的耐壓性能需滿足減速機運行時的內部壓力環境,主要參數包括:
1.設計壓力:根據設備工作壓力的1.5倍確定,常規工業減速機多選用0.6-2.5MPa等級
2.溫度適配范圍:-20℃~120℃的工況需選用硼硅玻璃,高溫環境(>200℃)應采用石英材質
3.沖擊強度:≥50kJ/m2的抗沖擊性能可有效抵御內部零件意外脫落造成的沖擊
選型時需結合設備型號(如行星減速機、齒輪減速機)、潤滑油類型及運行轉速綜合判定,建議參考GB/T 26500-2011《機械安全觀察窗第1部分:設計和制造要求》進行合規性驗證。

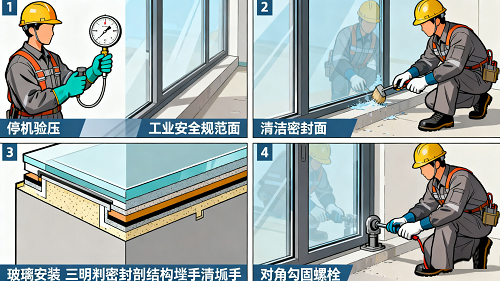

二、標準化更換流程與安全操作規范
更換觀察窗玻璃需執行嚴格的步驟管理,建議配置專用工裝工具:
1.停機驗證:切斷電源后等待30分鐘,使用壓力表確認內部壓力降至0MPa,溫度冷卻至50℃以下
2.密封面處理:使用專用刮刀清除殘留密封膠,用無水乙醇清洗法蘭面,確保表面粗糙度Ra≤1.6μm
3.玻璃安裝:采用“三明治”式密封結構(內側丁腈橡膠墊+玻璃+外側氟橡膠墊),均勻涂抹硅酮密封膠(寬度2-3mm)
4.緊固工藝:對角分步擰緊M8不銹鋼螺栓,扭矩控制在12-15N·m,防止玻璃產生應力裂紋
特別注意:每次更換需同步檢查觀察窗框架變形量,當平面度誤差>0.1mm/m時應及時更換框架組件。

三、故障預防與長效維護策略
實際應用中,約68%的觀察窗故障源于維護不當:
1.常見失效模式:玻璃裂紋(過度緊固占比42%)、密封滲漏(膠層老化占比35%)、視野模糊(油垢附著占比23%)
2.預防性維護:每周使用專用清潔劑(異丙醇溶液)擦拭外表面,每季度通過超聲波檢測內部應力分布

3.應急處理:發現玻璃出現星形裂紋時,應立即停機更換,臨時可采用金屬蓋板緊急封堵(運行時間不超過4小時)
建立觀察窗玻璃專項臺賬,記錄每次更換日期、材質型號及更換人員,可使故障間隔期延長2.3倍。
